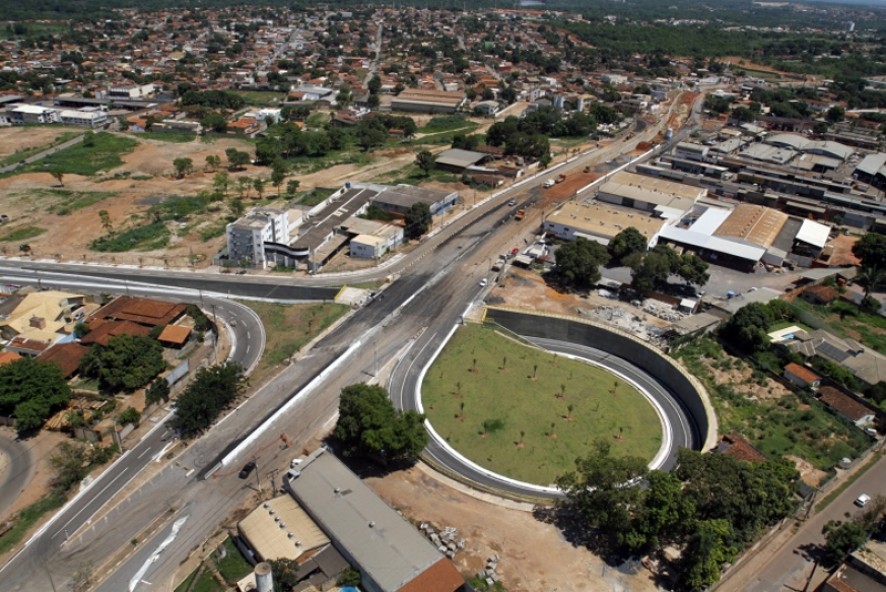

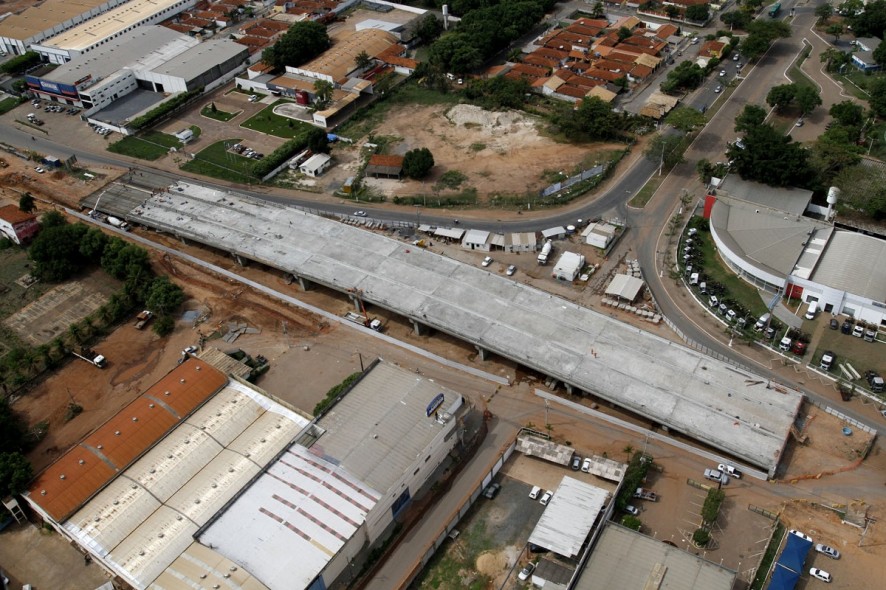

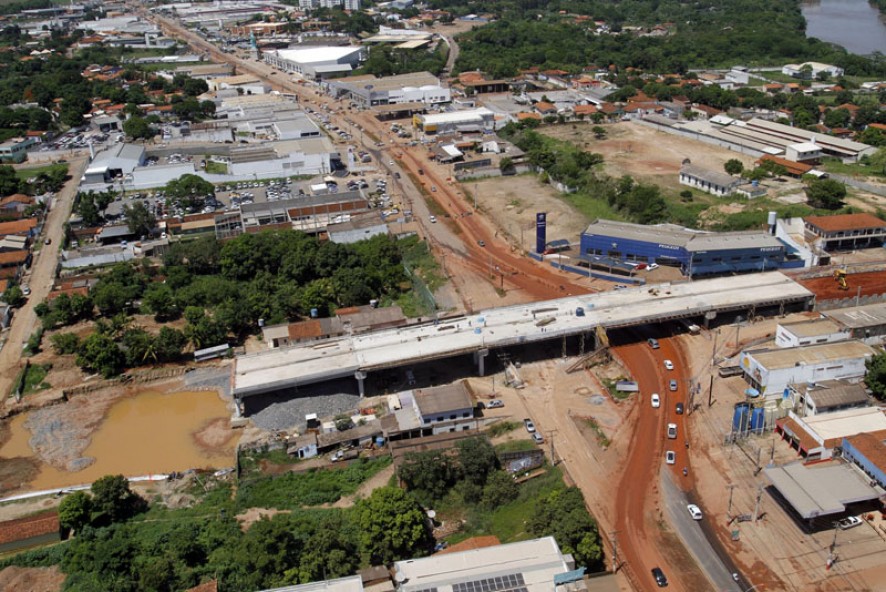

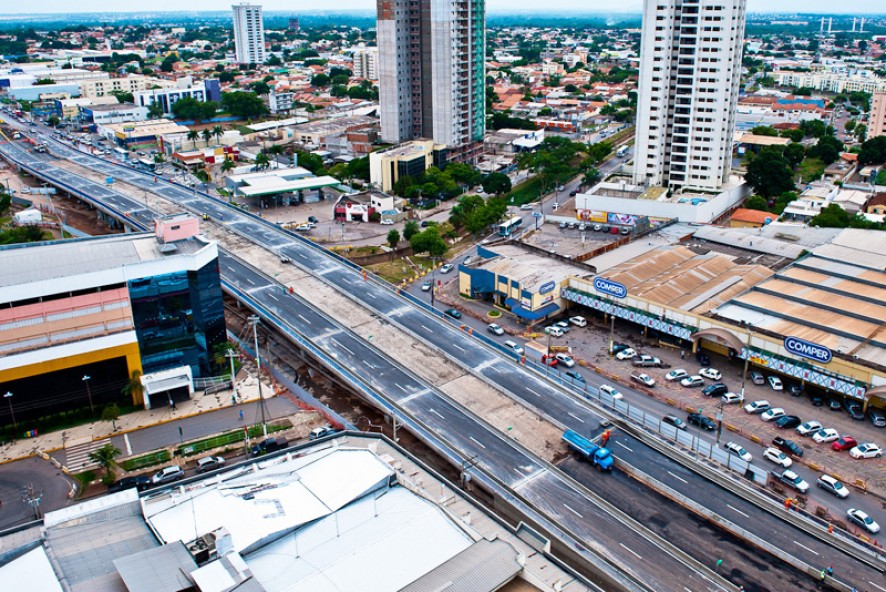

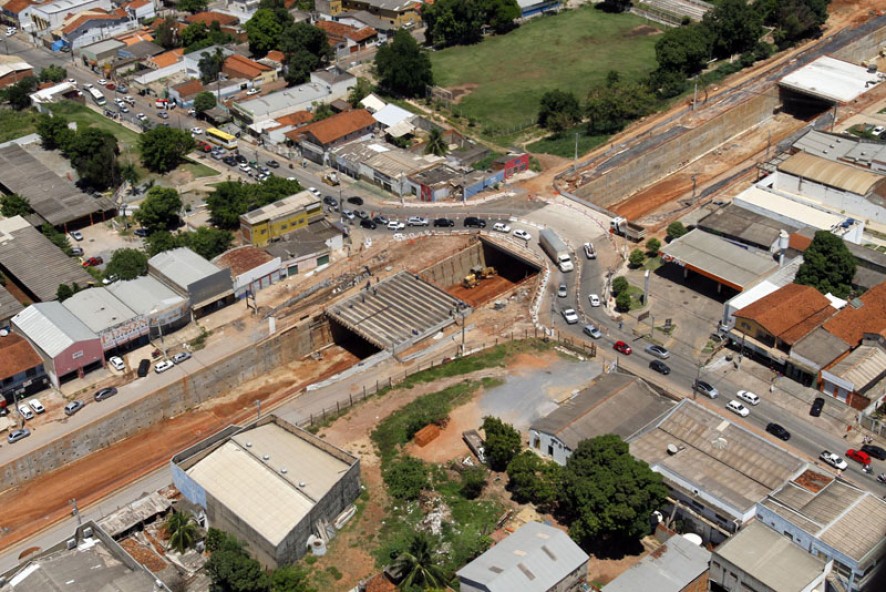

Viaduto da UFMT
|
Edson Rodrigues/Secopa |
![]() |
|

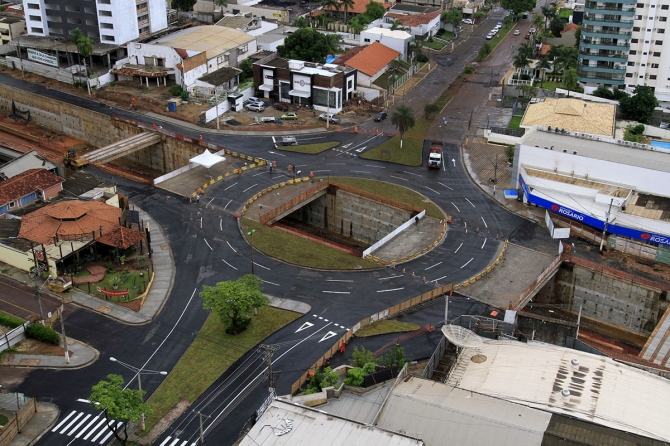

Rotaria do Santa Rosa: parte superior foi liberada; parte inferior, só em março de 2014 |
|
Edson Rodrigues/Secopa |
![]() |
|

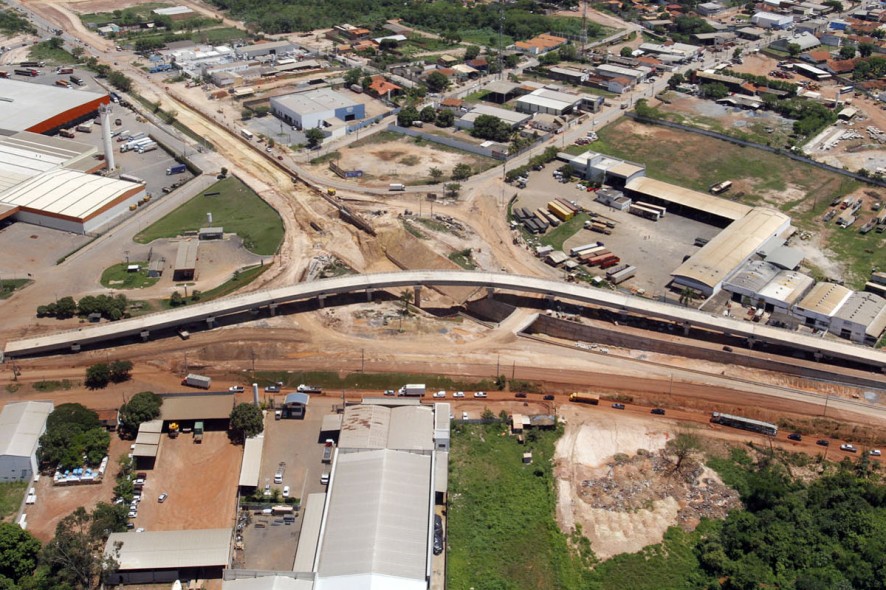

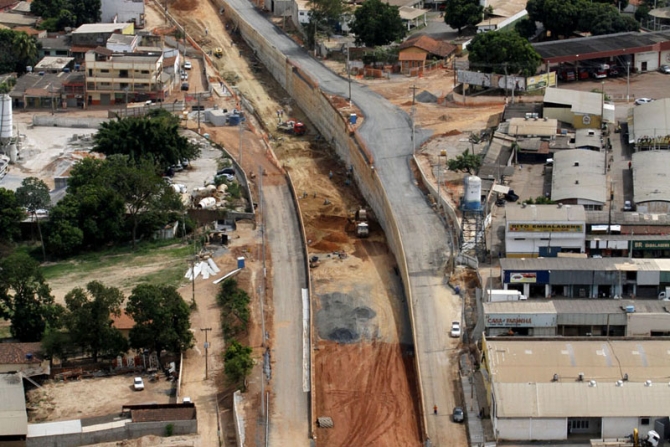

Trincheira do Verdão: obra tem conclusão prevista somente para março de 2014 |
|
Edson Rodrigues/Secopa |
![]() |
|

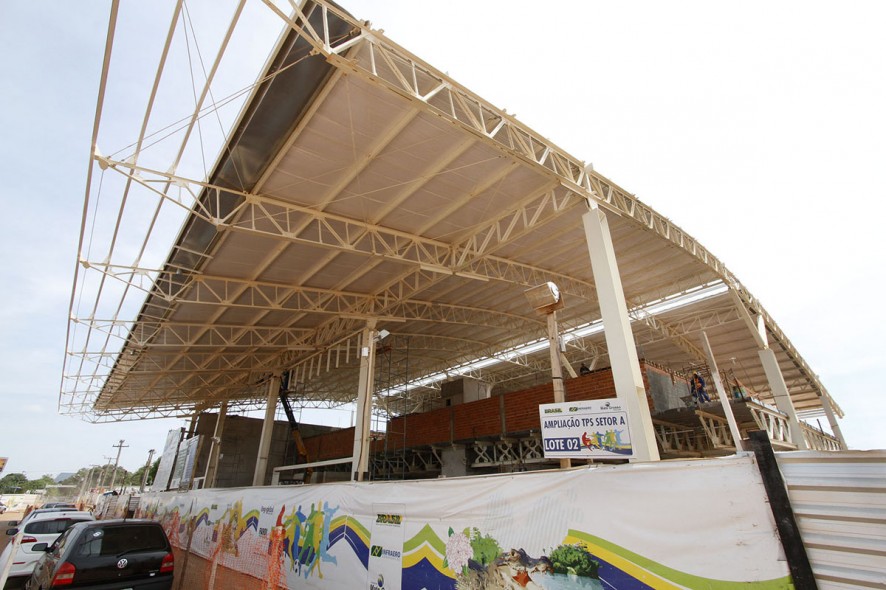

Arena Pantanal: prazo foi dilatado mais uma vez; previsão é de conclusão em fevereiro de 2014 |
|
Obra |
Construtora responsável |
Valor da obra |
Prazo inicial de conclusão |
Prazo atual de conclusão |
|
Arena Pantanal |
Mendes Júnior |
R$ 570 milhões |
Outubro/2013 |
Fevereiro/2014 |
|
Reforma e ampliação do Aeroporto Internacional Marechal Rondon |
Consórcio Marechal Rondon |
R$ 80,5 milhões |
Dezembro/2013 |
Abril/2013 |
|
Trincheira do Santa Rosa |
Camargo Campos S.A. |
R$ 26,2 milhões |
Setembro/2013 |
Março/2014 |
|
Trincheira do Verdão |
Métrica Construções Ltda. |
R$ 19,1 milhões |
Setembro/2013 |
Março/2014 |
|
Trincheira da Jurumirim/Trabalhadores |
Consórcio Sobelltar-Secopa |
R$ 40 milhões |
Novembro/2013 |
Maio/2014 |
|
Viaduto da Dom Orlando Chaves |
Sanchez Tripoloni |
R$ 16,7 milhões |
Setembro/2013 |
Abril/2014 |
|
Complexo Viário do Tijucal |
Consórcio EEF - Engeponte, Enpa e Funsolos
|
R$ 30,1 milhões |
Janeiro/2014 |
Abril/2014 |
|
Duplicação da Rodovia Mário Andreazza |
Agrimat Engenharia |
R$ 22 milhões |
Novembro/2013 |
Março/2014 |
|
Duplicação da Estrada da Guarita |
Agrimat Engenharia |
R$ 29,2 milhões |
Novembro/2013 |
Março/2014 |
|
Implantação da Via Parque do Barbado |
Consórcio Guaxe/Ecomind |
R$ 23 milhões |
Novembro/2013 |
Abril/2014 |
|
Duplicação da Avenida Arquimedes Pereira Lima (Estrada do Moinho) |
Consórcio Trimec-Hytec |
R$ 23,6 milhões |
Abril/2014 |
Abril/2014 |
|
Pavimentação de Ruas Diversas no Entorno da Arena |
Três Irmãos Engenharia
|
R$ 2,6 milhões
|
Maio/2013 |
Março/2014 |
|
Restauração de Ruas Diversas no Entorno da Arena |
Três Irmãos Engenharia
|
R$ 10,1 milhões
|
Julho/2013 |
Março/2014 |
|
Reestruturação e Revitalização do Córrego Oito de Abril |
Engeglobal Construções Ltda |
R$ 19,8 milhões |
Julho/2013 |
Março/2014 |
|
COT do Pari |
Consórcio Barra do Pari |
R$ 25,5 milhões |
Outubro/2013 |
Abril/2014 |
|
COT da UFMT |
Engeglobal e Três Irmãos Engenharia |
R$ 15,8 milhões |
Dezembro/2013 |
Abril/2014 |
|
VLT |
Consórcio VLT Cuiabá-Várzea Grande |
R$ 1,477 bilhão |
Março/2014 |
Sem prazo definido |
|
21 Comentário(s).
|
| Francinaldo Ribeiro de Alencar 31.12.13 19h09 | ||||
| Ao Sr. Márcio, podia até ser o Comediante Tiririca como Governador do Estado que as obras iram sair, o Governador Sinval não tem mérito nenhum, pois pegou o bonde andando, resumindo na minha opinião muito fraco e patético o governo dele até agora. | ||||
|
| Thiago Souza 31.12.13 09h25 | ||||
| E os fanpark? vai ficar só no papel? o dinheiro que entrou no caixa do governo fica onde nisso? Acorda MPE | ||||
|
| marcio 30.12.13 15h42 | ||||
| Eu já acho que está tudo certo. Obrigado Gov Silval pelas melhorias implantadas e a implantar em nossa querida Cuiabá. Reclamações sempre existirão. Continue fazendo seu trabalho e torcemos para sua reeleição. | ||||
|
| Luana 30.12.13 11h22 | ||||
| Cidade que não me encanta,mas, todos deveriam ajudar a manter a cidade bem cuidada, não adianta nada os governantes fazerem pela cidade, e uma grande parte da população vai lá e destrói, quebrando o que foi feito,jogando lixo nas ruas e praças e etc. De nada vai adiantar se a educação não vier de casa. | ||||
|
| Maria Rita Arantes 30.12.13 10h28 | ||||
| A obra do aeroporto de Cuiaba se continuar no ritmo que esta jamais Sera terminada em abril.A falta de planejamento da referida obra e evidente.Porque não atacar a obra do estacionamento o qual iria evitar o gargalo na falta de espaco para os carros que acessam aquele terminal.E totalmente inaceitável que as obras do estacionamento não seja prioritário.A trincheira do posto zero esta parado a mais de 60 dias.Qual a explicação para este absurdo.Porque os deputados se calam diante deste mico patrocinado pelo governador Silval? Onde uma simples toca de asfalto como do viaduto do sefaz leva mais de 30 dias para a sua conclusao.Qual a explicacao para tudo isso.Sera a escolha das construtoras sem capacidade técnica.Algumas delas já são velhas conhecidas pelos cuiabanos. | ||||
|
